Co to jest magazyn energii
Magazyn energii elektrycznej jest urządzeniem, które pobiera energię, żeby się naładować. Następnie przechowuje energię do momentu cyklu rozładowania, czyli oddania energii do sieci. Gdy magazyn oddaje energię do sieci, staje się on źródłem prądu.
Energię zgromadzoną w magazynie możesz zużyć w dowolnym momencie.
Kto może mieć magazyn energii
Magazyn energii jest urządzeniem, które może być wykorzystywane w wielu obszarach, od gospodarstw domowych, po małe i średnie przedsiębiorstwa oraz zakłady przemysłowe.
Właściciele magazynów energii mogą wykorzystywać te urządzenia w różnych celach w zależności od swoich potrzeb. Najpopularniejsze z nich to:
redukcja obciążenia sieci,
magazynowanie energii wytworzonej w mikroinstalacji,
zarządzanie popytem,
usługi elastyczności.
Magazyn energii elektrycznej możesz zainstalować nawet jeśli nie posiadasz źródła wytwórczego.
Jak przyłączyć magazyn energii elektrycznej
| |
MIKROINSTALACJA (do 50kW) Z MAGAZYNEM ENERGII ELEKTRYCZNEJ |
Do łącznej mocy zainstalowanej mikroinstalacji nie wlicza się mocy zainstalowanej magazynu energii elektrycznej, jeżeli są łącznie spełnione poniższe warunki:
moc zainstalowana magazynu energii elektrycznej nie jest większa niż moc mikroinstalacji (np. paneli PV),
moc maksymalna inwertera lub sumy mocy maksymalnych wszystkich inwerterów (np. inwerterów dla fotowoltaiki i dla dedykowanego magazynu) nie jest większa niż moc mikroinstalacji (np. paneli PV).

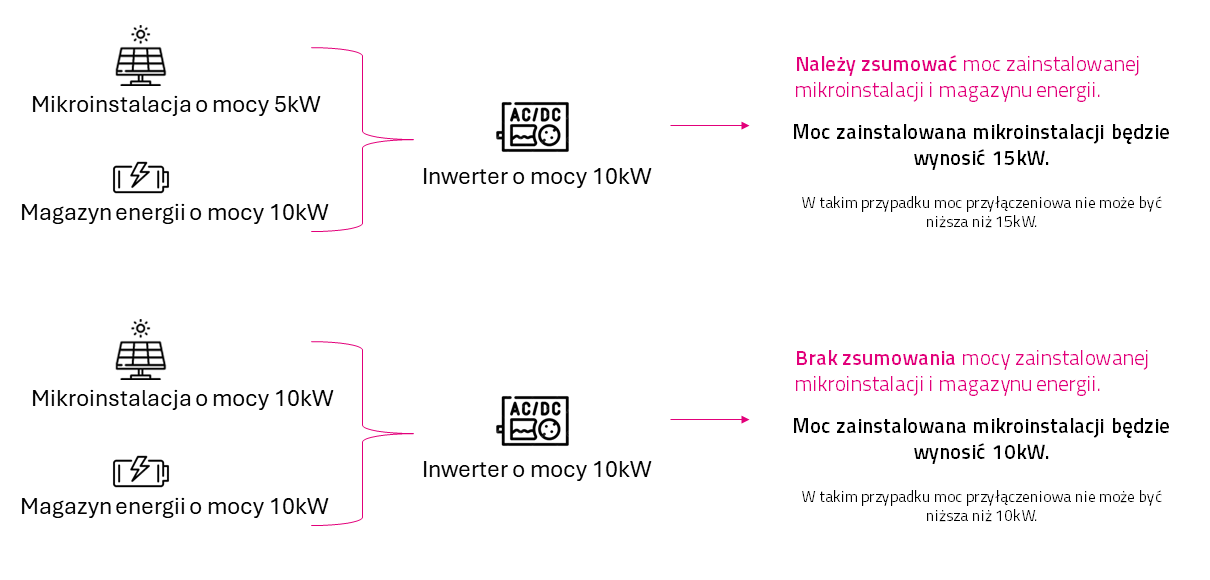

Przykład:
Zgłoszenie przyłączenia mikroinstalacji z magazynem energii elektrycznej lub rozbudowy mikroinstalacji o magazyn energii elektrycznej możesz złożyć poprzez formularz online.
|
Wybierz przypadek, który Cię interesuje i dowiedz się więcej. |
-
Jak możesz zgłosić przyłączanie mikroinstalacji z magazynem energii elektrycznej
W formie elektronicznej
Najszybciej zgłoszenie wraz z załącznikami złożysz poprzez formularz online
Złóż zgłoszenie lub aktualizację mikroinstalacji online
Formularz online wspiera Cię przy wypełnianiu zgłoszenia oraz zawiera dedykowane załączniki opcjonalne, które pobierzesz w trakcie jego wypełniania.Ważne informacje
Nie możesz zgłosić przyłączenia oraz aktualizacji mikroinstalacji poprzez formularz online, jeżeli Twoja mikroinstalacja pracuje dla Prosumenta zbiorowego lub jesteś członkiem spółdzielni energetycznej. Złóż zgłoszenie w wersji papierowej. Wszystkie druki znajdziesz tutaj.
Załączniki najlepiej dołącz w formacie pdf. Maksymalna wielkość przesyłanego pliku wynosi 5 MB. Pamiętaj, aby wszystkie załączane dokumenty były czytelne. Jeśli dokument jest sporządzony w języku obcym dołącz polskie tłumaczenie poświadczone przez tłumacza przysięgłego.
Jeżeli Twój inwerter znajduje się na wykazie certyfikowanych urządzeń to nie musisz dołączać karty katalogowej, specyfikacji technicznej oraz certyfikatu.
Jeżeli zgłaszasz mikroinstalację z magazynem energii w formie elektronicznej to nie wymagamy schematu elektrycznego.
Jeśli Twoje zgłoszenie będzie zawierało braki lub błędy poinformujemy Cię o tym pisemnie. Na piśmie wskażemy Ci jakie braki lub błędy zawiera Twoje zgłoszenie oraz jaki masz termin na dostarczenie brakujących informacji lub dokumentów.
Jeśli nie dostarczysz brakujących informacji oraz dokumentów, nie będziemy mogli rozpatrzyć Twojej sprawy. Twoje zgłoszenie nie będzie też podstawą do przyłączenia mikroinstalacji.
Jeśli masz już umowę na wytwarzanie (źródło o mocy ponad 50kW) nie możesz zgłosić przyłączenia mikroinstalacji.
Wymagane załącznikiOświadczenie zgłaszającego oświadczenie, o którym mowa w art. 7 ust. 8d6 ustawy z dnia 10 kwietnia 1997 r. – Prawo energetyczne. Można je pobrać tutaj.
Pełnomocnictwo, jeśli zgłoszenie składa pełnomocnik (wzór pełnomocnictwa).
Oświadczenie instalatora. Możesz je pobrać tutaj.
Jeżeli modelu Twojego inwertera nie ma na wykazie certyfikowanych urządzeń, dostępnym na stronie www.ptpiree.pl/opracowania/kodeksy-sieci/wykaz-certyfikatow do zgłoszenia dodatkowo dołącz:
parametry techniczne, charakterystykę ruchową i eksploatacyjną przyłączanych urządzeń, instalacji lub sieci, w tym specyfikację techniczną/karty katalogowe urządzeń wytwórczych i przekształtnikowych, certyfikat sprzętu, który potwierdza spełnienie wymagań określonych w NC RfG i Wymogach Ogólnego Stosowania wynikających z NC RfG, wydawany przez upoważniony podmiot certyfikujący, Umowa na zakup energii elektrycznej sprzedawcy. Dołącz tylko jeśli nie spełniasz wymogów definicji prosumenta energii odnawialnej.
Dodatkowe załączniki zgłaszającego. Dołącz tylko jeśli posiadasz inne informacje lub dokumenty, które mogą mieć wpływ na bezpieczeństwo funkcjonowania mikroinstalacji lub sieci.
Dane magazynu energii elektrycznej przyłączonego w mikroinstalacji ZM-M. Dołącz tylko jeśli składasz dokumenty w formie papierowej.
Schemat instalacji elektrycznej przedstawiający sposób przyłączenia mikroinstalacji ZM-S. Dołącz tylko jeśli składasz dokumenty w formie papierowej.
Jeżeli nie możesz złożyć dokumentów w wersji elektronicznej (np. należysz do prosumenta zbiorowego) to złóż dokumenty w formie papierowej. Wypełnij druk ZM Zgłoszenie przyłączenia mikroinstalacji.
Nie zapomnij, żeby przy zgłoszeniu w wersji papierowej obowiązkowo dołączyć załączniki:
Załącznik ZM-S Schemat instalacji elektrycznej przedstawiający sposób przyłączenia mikroinstalacji lub własny schemat
Załącznik ZM-M Dane magazynu energii elektrycznej przyłączonego w mikroinstalacji
Dokumenty w wersji papierowej możesz złożyć na jeden z poniższych sposobów:
pocztą na adres korespondencyjny TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice,
Wnioski do pobrania znajdziesz tutaj
osobiście w dowolnym Punkcie Obsługi Klienta TAURON Dystrybucja.
Opis procesu przyłączenia mikroinstalacji z magazynem energii znajdziesz tutaj w zakładce Jak przyłączyć mikroinstalację. Opisaliśmy krok po kroku jak przebiega cały proces dla:
prosumenta,
nie prosumenta,
prosumenta zbiorowego.
-
Jak możesz zgłosić aktualizację przyłączenia mikroinstalacji z magazynem energii elektrycznej
W formie elektronicznej
Najszybciej zgłoszenie wraz z załącznikami złożysz poprzez formularz online
Złóż zgłoszenie lub aktualizację mikroinstalacji online
Formularz online wspiera Cię przy wypełnianiu zgłoszenia oraz zawiera dedykowane załączniki opcjonalne, które pobierzesz w trakcie jego wypełniania.Ważne informacje
Nie możesz zgłosić przyłączenia oraz aktualizacji mikroinstalacji poprzez formularz online, jeżeli Twoja mikroinstalacja pracuje dla Prosumenta zbiorowego lub jesteś członkiem spółdzielni energetycznej. Złóż zgłoszenie w wersji papierowej. Wszystkie druki znajdziesz tutaj.
W zgłoszeniu dodaj wszystkie urządzenia wykorzystywane w Twojej mikroinstalacji, tj. nie tylko nowe urządzenia, ale też istniejące (zgłoszone już wcześniej).
Załączniki najlepiej dołącz w formacie pdf. Maksymalna wielkość przesyłanego pliku wynosi 5 MB. Pamiętaj, aby wszystkie załączane dokumenty były czytelne. Jeśli dokument jest sporządzony w języku obcym należy dołączyć polskie tłumaczenie poświadczone przez tłumacza przysięgłego.
Jeżeli Twój inwerter znajduje się na wykazie certyfikowanych urządzeń to nie musisz dołączać karty katalogowej, specyfikacji technicznej oraz certyfikatu.
Jeżeli zgłaszasz mikroinstalację z magazynem energii w formie elektronicznej to nie wymagamy schematu elektrycznego.
Jeśli Twoje zgłoszenie będzie zawierało braki lub błędy poinformujemy Cię o tym pisemnie. Na piśmie wskażemy Ci jakie braki lub błędy zawiera Twoje zgłoszenie oraz jaki masz termin na dostarczenie brakujących informacji lub dokumentów.
Jeśli nie dostarczysz brakujących informacji oraz dokumentów, nie będziemy mogli rozpatrzyć Twojej sprawy. Twoje zgłoszenie nie będzie też podstawą do przyłączenia magazynu.
Wymagane załącznikiOświadczenie zgłaszającego oświadczenie, o którym mowa w art. 7 ust. 8d6 ustawy z dnia 10 kwietnia 1997 r. – Prawo energetyczne. Można je pobrać tutaj.
Pełnomocnictwo, jeśli zgłoszenie składa pełnomocnik (wzór pełnomocnictwa).
Oświadczenie instalatora. Możesz je pobrać tutaj.
Jeżeli modelu Twojego inwertera nie ma na wykazie certyfikowanych urządzeń, dostępnym na stronie www.ptpiree.pl/opracowania/kodeksy-sieci/wykaz-certyfikatow do zgłoszenia dodatkowo dołącz:
parametry techniczne, charakterystykę ruchową i eksploatacyjną przyłączanych urządzeń, instalacji lub sieci, w tym specyfikację techniczną/karty katalogowe urządzeń wytwórczych i przekształtnikowych,
certyfikat sprzętu, który potwierdza spełnienie wymagań określonych w NC RfG i Wymogach Ogólnego Stosowania wynikających z NC RfG, wydawany przez upoważniony podmiot certyfikujący,
Umowa na zakup energii elektrycznej sprzedawcy. Dołącz tylko jeśli nie spełniasz wymogów definicji prosumenta energii odnawialnej.
Dodatkowe załączniki zgłaszającego. Dołącz tylko jeśli posiadasz inne informacje lub dokumenty, które mogą mieć wpływ na bezpieczeństwo funkcjonowania mikroinstalacji lub sieci.
Dane magazynu energii elektrycznej przyłączonego w mikroinstalacji ZM-M. Dołącz tylko jeśli składasz dokumenty w formie papierowej.
Schemat instalacji elektrycznej przedstawiający sposób przyłączenia mikroinstalacji ZM-S. Dołącz tylko jeśli składasz dokumenty w formie papierowej.
Jeżeli nie możesz złożyć dokumentów w wersji elektronicznej (np. należysz do prosumenta zbiorowego) to złóż dokumenty w formie papierowej. Wypełnij druk ZM Zgłoszenie przyłączenia mikroinstalacji.
Nie zapomnij, żeby przy zgłoszeniu w wersji papierowej obowiązkowo dołączyć załączniki:
Załącznik ZM-S Schemat instalacji elektrycznej przedstawiający sposób przyłączenia mikroinstalacji lub własny schemat
Załącznik ZM-M Dane magazynu energii elektrycznej przyłączonego w mikroinstalacji
Wnioski do pobrania znajdziesz tutajDokumenty w wersji papierowej możesz złożyć na jeden z poniższych sposobów:
pocztą na adres korespondencyjny TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice,
osobiście w dowolnym Punkcie Obsługi Klienta TAURON Dystrybucja.
Co zrobimy, gdy już zgłosisz nam aktualizacjęJeżeli jesteś prosumentem na Umowie Kompleksowej, otrzymasz od nas potwierdzenie przyjęcia aktualizacji zgłoszenia mikroinstalacji. Potwierdzenie prześlemy do Ciebie w wersji papierowej (list zwykły).
O dokonanej zmianie poinformujemy również Twojego Sprzedawcę Energii.Jeżeli jesteś:
prosumentem i masz Umowę Dystrybucyjną,
nie prosumentem i masz Umowę Kompleksową,
nie prosumentem i masz Umowę Dystrybucyjną,
prześlemy Ci Umowę na odbiór energii elektrycznej wytworzonej w mikroinstalacji.
Jeżeli potrzebujesz zaktualizowane zaświadczenie potwierdzające przyłączenie magazynu to skontaktuj się z nami w dowolnej formie. Najlepiej zrób to przez formularz kontaktowy.
| |
ŹRÓDŁO WYTWÓRCZE Z MAGAZYNEM ENERGII ELEKTRYCZNEJ |
|
Wybierz przypadek, który Cię interesuje i dowiedz się więcej. |
-
Przyłączenie krok po kroku
Złóż wniosek o określenie warunków przyłączenia
Proces przyłączenia źródła wytwórczego z magazynem energii zaczniesz w chwili, gdy złożysz Wniosek o określenie warunków przyłączenia do sieci dystrybucyjnej dla źródła energii elektrycznej (wniosek WPW-nN) wraz z załącznikiem zawierającym dane magazynów energii (WP-M) oraz pozostałymi załącznikami.
W zależności od rodzaju i mocy źródła wytwórczego, o którego przyłączenie wnioskujesz - dołącz załączniki wskazane na wniosku, który chcesz złożyć.
Tutaj pobierzesz wnioski i druki przyłączeniowe
Jak możesz złożyć wniosek WPW-nN
1. Wypełniony i zeskanowany wniosek wraz z załącznikami możesz przesłać przez nasz Formularz kontaktowy
(jako temat kontaktu wybierz: „Napisz wiadomość”).
2. Wypełniony wniosek wraz z załącznikami w wersji papierowej możesz:przesłać na nasz adres korespondencyjny: TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice, złożyć w dowolnym Punkcie Obsługi Klienta TAURON Dystrybucja.
Tutaj pobierzesz wnioski i druki przyłączenioweDruki dostępne są również w Punktach Obsługi Klienta TAURON Dystrybucja.
Uzyskaj warunki przyłączenia oraz projekt umowy
Na podstawie kompletnego wniosku WPW przygotujemy warunki przyłączenia dla źródła wytwórczego oraz projekt umowy o przyłączenie do sieci. Dokumenty prześlemy do Ciebie pocztą lub mailem – zgodnie z tym, jaką opcję zaznaczysz na wniosku WPW.
Warunki przyłączenia określają wymagania techniczne, które należy spełnić, aby przyłączyć się do sieci dystrybucyjnej i stanowią integralną część zawartej umowy o przyłączenie.
Warunki przyłączenia są ważne 1 rok od dnia ich doręczenia.Wyjątki:
Ile mamy czasu na określenie warunków przyłączenia
warunki przyłączenia określone dla instalacji lub obiektów niezbędnych dla zasilania kolejowej sieci trakcyjnej lub służących do kierowania i sterowania ruchem kolejowym są ważne 2 lata od dnia ich doręczenia, warunki przyłączenia określone dla morskich farm wiatrowych i obiektów energetyki jądrowej są ważne 10 lat od dnia ich doręczenia.
Projekt umowy o przyłączenie jest ważny 60 dni.
do 21 dni jeżeli obiekt będzie zakwalifikowany do V lub VI grupy przyłączeniowej (przyłączenie do sieci o napięciu nie wyższym niż 1 kV) do 30 dni jeżeli obiekt będzie zakwalifikowany do IV grupy przyłączeniowej
Dodatkowe informacje w sprawie czasu na określenie warunków przyłączenia
Zgodnie z Ustawą z dnia 10 kwietnia 1997 r. Prawo energetyczne:
Art. 7 ust. 8g4. Do terminów na wydanie warunków przyłączenia do sieci nie wlicza się terminów przewidzianych w przepisach prawa do dokonania określonych czynności, terminów na uzupełnienie wniosku o wydanie warunków przyłączenia do sieci, okresów opóźnień spowodowanych z winy podmiotu wnioskującego o przyłączenie albo z przyczyn niezależnych od przedsiębiorstwa energetycznego.
Art.7 ust. 8g6. W szczególnie uzasadnionych przypadkach przedsiębiorstwo energetyczne zajmujące się przesyłaniem lub dystrybucją energii elektrycznej może przedłużyć terminy określone w ust. 8g o maksymalnie połowę terminu, w jakim obowiązane jest wydać warunki przyłączenia do sieci elektroenergetycznej dla poszczególnych grup przyłączeniowych za uprzednim zawiadomieniem podmiotu wnioskującego o przyłączenie do sieci z podaniem uzasadnienia przyczyn tego przedłużenia.
Szczegółowe wymagania techniczne i kryteria dla określenia warunków przyłączenia
Szczegółowe wymagania techniczne dla jednostek wytwórczych
przyłączonych i przyłączanych do sieci dystrybucyjnej znajdują się w załączniku nr 1 do Instrukcji Ruchu i Eksploatacji Sieci Dystrybucyjnej (IRiESD).
Instrukcji Ruchu i Eksploatacji Sieci Dystrybucyjnej (IRiESD)
Dodatkowo na etapie określania warunków przyłączenia dla źródła wytwórczego sprawdzamy czy zachowane są odpowiednie parametry sieci, zgodnie z kryteriami:
dla niskiego napięcia:
Kryteria przyłączania oraz wymagania techniczne dla mikroinstalacji i małych instalacji przyłączanych do sieci dystrybucyjnej niskiego napięcia TAURON Dystrybucja S.A.
Podpisz umowę o przyłączenie
Projekt umowy o przyłączenie otrzymasz razem z warunkami przyłączenia. Jeżeli zdecydujesz się zawrzeć umowę o przyłączenie, podpisz i przekaż nam egzemplarze umowy w okresie ważności projektu umowy.
POLECAMY ROZWIĄZANIE ONLINE
W formie elektronicznej
Umowę o przyłączenie przesłaną mailem możesz podpisać elektronicznie (podpisem kwalifikowanym lub profilem zaufanym), a następnie przekazać nam poprzez dedykowany formularz.
Nie wiesz jak podpisać umowę podpisem zaufanym? Tutaj znajdziesz instrukcję.
Prześlij umowę podpisaną elektronicznieW formie papierowej
Podpisane obydwa egzemplarze umowy możesz:
przesłać na nasz adres korespondencyjny: TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice. złożyć osobiście w Punkcie Obsługi Klienta
Gdy nasz przedstawiciel podpisze umowę, jeden egzemplarz przekażemy Tobie.
Do złożenia wniosku UP będziesz potrzebować
pisemne pełnomocnictwo – jeśli upoważniłeś kogoś do reprezentowania Ciebie w sprawie przyłączenia do sieci (możesz dołączyć własne pełnomocnictwo lub skorzystać z dedykowanego druku WP-PN Pełnomocnictwo do procesu przyłączenia obiektu do sieci), załącznik UP-A Wykaz dodatkowych wnioskodawców – jeżeli stroną umowy o przyłączenie będzie więcej niż jedna osoba fizyczna lub jedna osoba prawna,
umowę spółki cywilnej – gdy występujesz o przyłączenie jako spółka cywilna.
Jak możesz złożyć wniosek UP
W formie elektronicznej
Najszybciej wniosek wraz z załącznikami złożysz poprzez formularz online
Złóż wniosek o zawarcie/zmianę umowy o przyłączenie online
Realizujemy postanowienia umowy o przyłączenie
Czas realizacji przyłączenia wynosi od kilku do kilkunastu miesięcy, w zależności od zakresu prac, które należy wykonać. Twoje przyłączenie zrealizujemy w terminie wskazanym w zawartej umowie o przyłączenie. Umowa o przyłączenie i warunki przyłączenia określą zarówno nasz, jak i Twój zakres prac.
Twój zakres prac
Wykonaj swój zakres prac określony w warunkach przyłączenia, w terminie określonym w umowie. Gdy przygotujesz instalację poinformuj nas o tym, składając odpowiednie dokumenty:
Dla modułu wytwarzania energii typu A
Dokument Instalacji wraz z załącznikami w celu uzyskania pozwolenia na użytkowanie zgodnie z wymogami określonymi w Kodeksie Sieciowym Przyłączenie Jednostek Wytwórczych (NC RfG).
Szczegółowy opis przebiegu procedury sprawdzenia dla jednostek wytwórczych oraz procedury uzyskania pozwolenia na użytkowanie dla modułów wytwarzania energii typu A, opisaliśmy TUTAJ
Przygotuj i uzgodnij Instrukcję współpracy ruchowej (IWR)
„Instrukcja współpracy ruchowej” reguluje zasady współpracy między klientem a nami w zakresie prowadzenia ruchu sieci dystrybucyjnej. Uzgodnienia te musimy opracować w przypadku:
obiektów przyłączanych do sieci średniego lub wysokiego napięcia, jednostek wytwórczych niezależnie przyłączanych do sieci niskiego napięcia (z wyłączeniem mikroinstalacji).
Przygotuj projekt IWR – Gotowy projekt przekaż nam do uzgodnienia (zrobią to nasze służby ruchowe). Projekt IWR możesz złożyć osobiście w punkcie obsługi klienta lub wysłać pocztą na nasz adres korespondencyjny.
Jak możesz złożyć druk ZI
W formie papierowej
Pobierz druk:
ZIWypełniony druk wraz z załącznikami oraz projekt IWR możesz:
przesłać na nasz adres korespondencyjny: TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice, złożyć osobiście w Punkcie Obsługi Klienta
Nasz zakres prac
Nasze prace związane z realizacją przyłączenia to między innymi:
opracowanie dokumentacji projektowej, uzyskanie niezbędnych zgód i decyzji administracyjnych, wykonanie prac budowlano – montażowych w terenie, przeprowadzenie odbioru.
Prace projektowe i budowlano-montażowe rozpoczniemy po zawarciu umowy o przyłączenie. Gdy wykonamy całość prac - przeprowadzimy odbiór przyłącza.
Otrzymasz wtedy od nas potwierdzenie wykonania przyłącza, Kartę Danych Technicznych oraz fakturę za przyłączenie. Napiszemy Ci także, co dalej zrobić, aby korzystać z energii elektrycznej.
Jeżeli chcesz uzyskać informację o prognozowanym terminie realizacji Twojej umowy o przyłączenie – zadzwoń na naszą infolinię 32 606 0 616.
Opłać fakturę za przyłączenie
Opłatę za przyłączenie wpłać dopiero, gdy otrzymasz fakturę. Wcześniejsza wpłata nie przyspieszy terminu realizacji umowy o przyłączenie.
W tytule przelewu obowiązkowo podaj numer umowy o przyłączenie i numer faktury, której dotyczy wpłata.
Gdy otrzymasz fakturę możesz ją zapłacić:
Online
Tutaj zapłacisz online
Przelewem na konto bankowe nr 43 1090 1522 0000 0001 4721 5894
Podpisz umowę regulującą dostarczanie/odbiór energii elektrycznej
Gdy otrzymasz Kartę Danych Technicznych podpisz z TAURON Dystrybucja S.A. Umowę o świadczenie usług odbioru energii elektrycznej.
Złóż wniosek o zawarcie umowy o świadczenie usług dystrybucji w zakresie odbioru energii elektrycznej dla wytwórcy/posiadacza magazynu energii elektrycznej.
WUDw Wniosek o zawarcie/zmianę umowy o świadczenie usług dystrybucji w zakresie odbioru energii elektrycznej dla wytwórcy/posiadacza magazynu energii elektrycznej
Jeżeli chcesz sprzedawać energię elektryczną wprowadzaną do sieci podpisz również umowę sprzedaży z wybranym sprzedawcą energii elektrycznej.
Jeżeli oprócz oddawania energii elektrycznej do sieci będziesz korzystać z niej na potrzeby własne, musisz zawrzeć z wybranym sprzedawcą energii elektrycznej umowę na dostawę energii na potrzeby własne. Szczegółowe informacje o zawieraniu umów znajdziesz tutaj: Zawieranie umowy.
Jeżeli jesteś zasilany z sieci o napięciu znamionowym do 1 kV – gdy zawrzesz umowę o świadczenie usług odbioru energii elektrycznej i zgłosisz podmiot odpowiedzialny za bilansowanie handlowe (POB) – zamontujemy układ pomiarowo-rozliczeniowy dla Twojego punktu poboru, który umożliwi wprowadzanie do sieci energii elektrycznej.
Jeżeli umowa sprzedaży, którą zawrzesz z wybranym Sprzedawcą zapewnia bilansowanie handlowe, to obowiązki Podmiotu odpowiedzialnego za Bilansowanie handlowe (POB) pełnić będzie ten Sprzedawca.
-
Przyłączenie krok po kroku
Wpłać opłatę za złożenie wniosku o określenie warunków przyłączenia
Abyśmy mogli rozpatrzyć Twój wniosek o przyłączenie do sieci dystrybucyjnej średniego lub wysokiego napięcia musisz wpłacić opłatę za złożenie wniosku o określenie warunków przyłączenia (opłata za wniosek).
Kiedy i jak wpłacić opłatę za złożenie wniosku o określenie warunków przyłączenia
Opłatę za wniosek wpłać przed złożeniem wniosku:
oblicz wysokości opłaty - to 1 zł za każdy kilowat mocy przyłączeniowej określonej we wniosku dla danego przyłącza – jednak nie więcej niż 100 000 zł.
opłatę za wniosek wpłać na nasz rachunek bankowy: 91 1090 2529 0000 0001 6695 6892,W tytule przelewu wpisz:
OPW SN - jeżeli składasz wniosek o przyłączenie do sieci średniego napięcia
lub
OPW WN - jeżeli składasz wniosek o przyłączenie do sieci wysokiego napięcia
Obowiązkowo dopisz dane obiektu, dla którego będziesz składać wniosek: kod pocztowy miejscowości, miejscowość, numer działki/ nr budynku/nr lokalu, nazwę obiektu.
Podstawy prawne dla opłaty za wniosek:
Ustawa z dnia 10 kwietnia 1997 r. Prawo energetyczne, art. 7 ust. 8b1 - 8b2
Podstawy prawne dla opłaty za wniosek - przepisy przejściowe:
Ustawa z dnia 10 kwietnia 1997 r. Prawo energetyczne, art. 10 ust. 1-2.
Złóż wniosek o określenie warunków przyłączenia
Proces przyłączenia źródła wytwórczego z magazynem energii zaczniesz w chwili, gdy złożysz Wniosek o określenie warunków przyłączenia do sieci dystrybucyjnej dla źródła energii elektrycznej (wniosek WPW-SN, WPW-WN) wraz z załącznikiem zawierającym dane magazynów energii (WP-M lub WP-WN-M) oraz pozostałymi załącznikami.
W zależności od rodzaju i mocy źródła wytwórczego, o którego przyłączenie wnioskujesz - dołącz załączniki wskazane na wniosku, który chcesz złożyć.
Tutaj pobierzesz wnioski i druki przyłączeniowe
Jak możesz złożyć wniosek WPW
1. Wypełniony i zeskanowany wniosek wraz z załącznikami możesz przesłać przez nasz Formularz kontaktowy
(jako temat kontaktu wybierz: „Napisz wiadomość”).
2. Wypełniony wniosek wraz z załącznikami w wersji papierowej możesz:przesłać na nasz adres korespondencyjny: TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice, złożyć w dowolnym Punkcie Obsługi Klienta TAURON Dystrybucja.
Tutaj pobierzesz wnioski i druki przyłączenioweDruki dostępne są również w Punktach Obsługi Klienta TAURON Dystrybucja.
Wpłać zaliczkę na poczet opłaty za przyłączenie
Abyśmy mogli rozpatrzyć Twój wniosek o przyłączenie do sieci dystrybucyjnej średniego lub wysokiego napięcia musisz wpłacić zaliczkę na poczet opłaty za przyłączenie (zaliczkę).
Kiedy i jak wpłacić zaliczkę na poczet opłaty za przyłączenie
Zaliczkę wpłać w ciągu 14 dni od dnia złożenia wniosku o określenie warunków przyłączenia:
oblicz wysokości zaliczki - to 60 zł za każdy kilowat mocy przyłączeniowej określonej we wniosku – jednak nie więcej niż 6 000 000 zł
wpłać na nasz rachunek bankowy: 91 1090 2529 0000 0001 6695 6892,
W tytule przelewu wpisz:
Zaliczka na poczet opłaty za przyłączenie SN - jeżeli składasz wniosek o przyłączenie do sieci średniego napięcia
lub
Zaliczka na poczet opłaty za przyłączenie WN - jeżeli składasz wniosek o przyłączenie do sieci wysokiego napięcia Obowiązkowo dopisz dane obiektu, dla którego złożyłeś wniosek: nazwę obiektu, kod pocztowy miejscowości, miejscowość, numer działki/ nr budynku/nr lokalu.
Zaliczkę wpłać w ciągu 14 dni od dnia złożenia wniosku o określenie warunków przyłączenia:
oblicz wysokości zaliczki - to 60 zł za każdy kilowat mocy przyłączeniowej określonej we wniosku – jednak nie więcej niż 6 000 000 zł
wpłać na nasz rachunek bankowy: 91 1090 2529 0000 0001 6695 6892,
W tytule przelewu wpisz:
Zaliczka na poczet opłaty za przyłączenie SN - jeżeli składasz wniosek o przyłączenie do sieci średniego napięcia
lub
Zaliczka na poczet opłaty za przyłączenie WN - jeżeli składasz wniosek o przyłączenie do sieci wysokiego napięcia Obowiązkowo dopisz dane obiektu, dla którego złożyłeś wniosek: nazwę obiektu, kod pocztowy miejscowości, miejscowość, numer działki/ nr budynku/nr lokalu.Uzyskaj warunki przyłączenia oraz projekt umowy
Na podstawie kompletnego wniosku WPW przygotujemy warunki przyłączenia dla źródła wytwórczego oraz projekt umowy o przyłączenie do sieci. Dokumenty prześlemy do Ciebie pocztą lub mailem – zgodnie z tym, jaką opcję zaznaczysz na wniosku WPW.
Warunki przyłączenia określają wymagania techniczne, które należy spełnić, aby przyłączyć się do sieci dystrybucyjnej i stanowią integralną część zawartej umowy o przyłączenie.
Warunki przyłączenia są ważne 1 rok od dnia ich doręczenia.Wyjątki:
Ile mamy czasu na określenie warunków przyłączenia
warunki przyłączenia określone dla instalacji lub obiektów niezbędnych dla zasilania kolejowej sieci trakcyjnej lub służących do kierowania i sterowania ruchem kolejowym są ważne 2 lata od dnia ich doręczenia, warunki przyłączenia określone dla morskich farm wiatrowych i obiektów energetyki jądrowej są ważne 10 lat od dnia ich doręczenia.
Projekt umowy o przyłączenie jest ważny 60 dni.
do 45 dni jeżeli obiekt będzie zakwalifikowany do I, II lub III grupy przyłączeniowej (dotyczy tylko instalowanej na budynku instalacji odnawialnego źródła energii o łącznej mocy zainstalowanej nie większej niż 2 MW wykorzystującej do wytwarzania energii energię promieniowania słonecznego, wyposażonej albo niewyposażonej w magazyn energii elektrycznej) – termin liczy się od dnia wpływu zaliczki
do 60 dni jeżeli obiekt będzie zakwalifikowany do III lub VI grupy przyłączeniowej (przyłączenie do sieci o napięciu powyżej 1 kV, dla obiektu niewyposażonego w źródło ani w magazyn energii elektrycznej) – termin liczy się od dnia wpływu zaliczki do 90 dni jeżeli przyłączanym obiektem będzie biogazownia rolnicza o łącznej mocy zainstalowanej elektrycznej nie większej niż 2 MW, która spełnia warunki określone w art. 4 ust. 1 ustawy z dnia 13 lipca 2023 r. o ułatwieniach w przygotowaniu i realizacji inwestycji w zakresie biogazowni rolniczych, a także ich funkcjonowaniu – termin liczy się od dnia wpływu zaliczki do 120 dni jeżeli obiekt będzie zakwalifikowany do III lub VI grupy przyłączeniowej (przyłączenie do sieci o napięciu powyżej 1 kV, dla obiektu wyposażonego w źródło lub magazyn energii elektrycznej) – termin liczy się od dnia wpływu zaliczki
do 150 dni jeżeli obiekt będzie zakwalifikowany do II grupy przyłączeniowej – termin liczy się od dnia wpływu zaliczki
Dodatkowe informacje w sprawie czasu na określenie warunków przyłączenia
Zgodnie z Ustawą z dnia 10 kwietnia 1997 r. Prawo energetyczne:
Art. 7 ust. 8g4. Do terminów na wydanie warunków przyłączenia do sieci nie wlicza się terminów przewidzianych w przepisach prawa do dokonania określonych czynności, terminów na uzupełnienie wniosku o wydanie warunków przyłączenia do sieci, okresów opóźnień spowodowanych z winy podmiotu wnioskującego o przyłączenie albo z przyczyn niezależnych od przedsiębiorstwa energetycznego.
Art.7 ust. 8g6. W szczególnie uzasadnionych przypadkach przedsiębiorstwo energetyczne zajmujące się przesyłaniem lub dystrybucją energii elektrycznej może przedłużyć terminy określone w ust. 8g o maksymalnie połowę terminu, w jakim obowiązane jest wydać warunki przyłączenia do sieci elektroenergetycznej dla poszczególnych grup przyłączeniowych za uprzednim zawiadomieniem podmiotu wnioskującego o przyłączenie do sieci z podaniem uzasadnienia przyczyn tego przedłużenia.
Szczegółowe wymagania techniczne i kryteria dla określenia warunków przyłączenia
Szczegółowe wymagania techniczne dla jednostek wytwórczych przyłączonych i przyłączanych do sieci dystrybucyjnej znajdują się w załączniku nr 1 do Instrukcji Ruchu i Eksploatacji Sieci Dystrybucyjnej (IRiESD).
Instrukcji Ruchu i Eksploatacji Sieci Dystrybucyjnej (IRiESD)
Dodatkowo na etapie określania warunków przyłączenia dla źródła wytwórczego sprawdzamy czy zachowane są odpowiednie parametry sieci, zgodnie z kryteriami:
dla średniego napięcia:
Kryteria oceny możliwości przyłączenia oraz wymagania techniczne dla źródeł energii przyłączanych do sieci SN Operatora Systemu Dystrybucyjnego - dokument obowiązuje w TAURON Dystrybucja S.A. od dnia 02.01.2024 r. dla wniosków o określenie warunków przyłączenia złożonych od tej daty Kryteria oceny możliwości przyłączenia oraz wymagania techniczne dla źródeł energii przyłączanych do sieci SN Operatora Systemu Dystrybucyjnego - dokument obowiązuje w TAURON Dystrybucja S.A. do dnia 01.01.2024 r. dla wniosków o określenie warunków przyłączenia złożonych przed 02.01.2024 r.
Podpisz umowę o przyłączenie
Projekt umowy o przyłączenie otrzymasz razem z warunkami przyłączenia. Jeżeli zdecydujesz się zawrzeć umowę o przyłączenie, podpisz i przekaż nam egzemplarze umowy w okresie ważności projektu umowy.
POLECAMY ROZWIĄZANIE ONLINE
W formie elektronicznej
Umowę o przyłączenie przesłaną mailem możesz podpisać elektronicznie (podpisem kwalifikowanym lub profilem zaufanym), a następnie przekazać nam poprzez dedykowany formularz.
Nie wiesz jak podpisać umowę podpisem zaufanym? Tutaj znajdziesz instrukcję.
Prześlij umowę podpisaną elektronicznieW formie papierowej
Podpisane obydwa egzemplarze umowy możesz:
przesłać na nasz adres korespondencyjny: TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice. złożyć osobiście w Punkcie Obsługi Klienta
Gdy nasz przedstawiciel podpisze umowę, jeden egzemplarz przekażemy Tobie.
Do złożenia wniosku UP będziesz potrzebować
pisemne pełnomocnictwo – jeśli upoważniłeś kogoś do reprezentowania Ciebie w sprawie przyłączenia do sieci (możesz dołączyć własne pełnomocnictwo lub skorzystać z dedykowanego druku WP-PN Pełnomocnictwo do procesu przyłączenia obiektu do sieci), załącznik UP-A Wykaz dodatkowych wnioskodawców – jeżeli stroną umowy o przyłączenie będzie więcej niż jedna osoba fizyczna lub jedna osoba prawna,
umowę spółki cywilnej – gdy występujesz o przyłączenie jako spółka cywilna.
Jak możesz złożyć wniosek UP
W formie elektronicznej
Najszybciej wniosek wraz z załącznikami złożysz poprzez formularz online
Złóż wniosek o zawarcie/zmianę umowy o przyłączenie online
Wnieś zabezpieczenie wykonania zobowiązań wynikających z umowy o przyłączenie
Abyśmy mogli rozpocząć realizację Twojej umowy o przyłączenie do sieci dystrybucyjnej średniego lub wysokiego napięcia musisz wnieść zabezpieczenie wykonania zobowiązań wynikających z umowy o przyłączenie (zabezpieczenie).
Zabezpieczenia nie wnosi się dla instalacji lub obiektów niezbędnych dla zasilania kolejowej sieci trakcyjnej lub służących do kierowania i sterowania ruchem kolejowym.
Kiedy i jak wnieść zabezpieczenie wykonania zobowiązań wynikających z umowy o przyłączenie
Zabezpieczenie złóż nie później niż 14 dni po dniu zawarcia umowy o przyłączenie:
oblicz wysokość zabezpieczania:
30 zł za każdy kilowat mocy przyłączeniowej wskazanej w określonych warunkach przyłączenia, w zakresie wartości mocy nieprzekraczającej 100 MW – jednak nie więcej niż 12 000 000 zł.,
zabezpieczenie możesz złożyć w formie:
60 zł za każdy kilowat mocy przyłączeniowej wskazanej w określonych warunkach przyłączenia, w zakresie wartości mocy przekraczającej 100 MW – jednak nie więcej niż 12 000 000 zł.
kaucji wniesionej na oprocentowany rachunek bankowy: MBANK 60 1140 1078 0000 4077 0900 2001
W tytule przelewu wpisz:
Zabezpieczenie wykonania zobowiązań wynikających z umowy o przyłączenie SN nr (wpisz numer umowy o przyłączenie do której wpłacasz zabezpieczenie) - jeżeli umowa dotyczy przyłączenie do sieci średniego napięcia
lub
Zabezpieczenie wykonania zobowiązań wynikających z umowy o przyłączenie WN nr (wpisz numer umowy o przyłączenie do której wpłacasz zabezpieczenie) - jeżeli umowa dotyczy przyłączenie do sieci wysokiego napięcia
lub
gwarancji ubezpieczeniowej lub bankowej, lub
poręczenia spółki.
Podstawy prawne dla wniesienia zabezpieczenia wykonania zobowiązań wynikających z umowy o przyłączenie:
Ustawa z dnia 10 kwietnia 1997 r. Prawo energetyczne, art. 7 ust. 8c6 - 8c11
Realizujemy postanowienia umowy o przyłączenie
Wykonaj swój zakres prac określony w warunkach przyłączenia, w terminie określonym w umowie. Gdy przygotujesz instalację poinformuj nas o tym, składając odpowiednie dokumenty:
Dla modułu wytwarzania energii typu A
Dokument Instalacji wraz z załącznikami w celu uzyskania pozwolenia na użytkowanie zgodnie z wymogami określonymi w Kodeksie Sieciowym Przyłączenie Jednostek Wytwórczych (NC RfG).
Oświadczenie o gotowości instalacji do przyłączenia,
Dla modułu wytwarzania energii typu B i C
po uzyskaniu pozytywnego orzeczenia Komisji sprawdzenia i po zakończeniu testów - Dokument modułu wytwarzania - PGMD wraz z załącznikami.
protokoły/protokół odbioru w stanie beznapięciowym,
Dla modułu wytwarzania energii typu D
Oświadczenie o gotowości instalacji do przyłączenia,
Wniosek o wydanie EON wraz z załącznikami,
po uzyskaniu EON oraz przeprowadzaniu prób po podaniu napięcia – wniosek o wydanie ION wraz z załącznikami,
po uzyskaniu ION, przeprowadzaniu pierwszej synchronizacji oraz po wykonaniu testów sprawdzających parametry techniczno-ruchowe zgodnie z zapisami Kodeksu Sieciowego - wniosek o wydanie FON wraz z załącznikami.
Szczegółowy opis przebiegu procedury sprawdzenia dla jednostek wytwórczych oraz procedury uzyskania pozwolenia na użytkowanie dla modułów wytwarzania energii typu A, B, C, D opisaliśmy TUTAJ
Przygotuj i uzgodnij Instrukcję współpracy ruchowej (IWR)
„Instrukcja współpracy ruchowej” reguluje zasady współpracy między klientem a nami w zakresie prowadzenia ruchu sieci dystrybucyjnej. Uzgodnienia te musimy opracować w przypadku:
obiektów przyłączanych do sieci średniego lub wysokiego napięcia, jednostek wytwórczych niezależnie przyłączanych do sieci niskiego napięcia (z wyłączeniem mikroinstalacji).
Przygotuj projekt IWR – Gotowy projekt przekaż nam do uzgodnienia (zrobią to nasze służby ruchowe). Projekt IWR możesz złożyć osobiście w punkcie obsługi klienta lub wysłać pocztą na nasz adres korespondencyjny.
Przejdź do Instrukcji Współpracy Ruchowej (IWR)
Jak możesz złożyć druk ZI
W formie papierowej
Pobierz druk:
ZIWypełniony druk wraz z załącznikami oraz projekt IWR możesz:
przesłać na nasz adres korespondencyjny: TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice, złożyć osobiście w Punkcie Obsługi Klienta
Nasz zakres prac
Nasze prace związane z realizacją przyłączenia to między innymi:
opracowanie dokumentacji projektowej, uzyskanie niezbędnych zgód i decyzji administracyjnych, wykonanie prac budowlano – montażowych w terenie, przeprowadzenie odbioru.
Prace projektowe i budowlano-montażowe rozpoczniemy po zawarciu umowy o przyłączenie. Gdy wykonamy całość prac - przeprowadzimy odbiór przyłącza.
Otrzymasz wtedy od nas potwierdzenie wykonania przyłącza, Kartę Danych Technicznych oraz fakturę za przyłączenie. Napiszemy Ci także, co dalej zrobić, aby korzystać z energii elektrycznej.
Jeżeli chcesz uzyskać informację o prognozowanym terminie realizacji Twojej umowy o przyłączenie – zadzwoń na naszą infolinię 32 606 0 616.
Opłać fakturę za przyłączenie
Opłatę za przyłączenie wpłać dopiero, gdy otrzymasz fakturę. Wcześniejsza wpłata nie przyspieszy terminu realizacji umowy o przyłączenie.
W tytule przelewu obowiązkowo podaj numer umowy o przyłączenie i numer faktury, której dotyczy wpłata.
Gdy otrzymasz fakturę możesz ją zapłacić:
Online
Tutaj zapłacisz online
Przelewem na konto bankowe nr 43 1090 1522 0000 0001 4721 5894
Podpisz umowę regulującą dostarczanie/odbiór energii elektrycznej
Gdy otrzymasz Kartę Danych Technicznych podpisz z TAURON Dystrybucja S.A. Umowę o świadczenie usług odbioru energii elektrycznej.
Złóż wniosek o zawarcie umowy o świadczenie usług dystrybucji w zakresie odbioru energii elektrycznej dla wytwórcy/posiadacza magazynu energii elektrycznej.
WUDw Wniosek o zawarcie/zmianę umowy o świadczenie usług dystrybucji w zakresie odbioru energii elektrycznej dla wytwórcy/posiadacza magazynu energii elektrycznej
Jeżeli chcesz sprzedawać energię elektryczną wprowadzaną do sieci podpisz również umowę sprzedaży z wybranym sprzedawcą energii elektrycznej.
Jeżeli oprócz oddawania energii elektrycznej do sieci będziesz korzystać z niej na potrzeby własne, musisz zawrzeć z wybranym sprzedawcą energii elektrycznej umowę na dostawę energii na potrzeby własne. Szczegółowe informacje o zawieraniu umów znajdziesz tutaj: Zawieranie umowy.
Jeżeli jesteś zasilany z sieci o napięciu znamionowym do 1 kV – gdy zawrzesz umowę o świadczenie usług odbioru energii elektrycznej i zgłosisz podmiot odpowiedzialny za bilansowanie handlowe (POB) – zamontujemy układ pomiarowo-rozliczeniowy dla Twojego punktu poboru, który umożliwi wprowadzanie do sieci energii elektrycznej.
Jeżeli umowa sprzedaży, którą zawrzesz z wybranym Sprzedawcą zapewnia bilansowanie handlowe, to obowiązki Podmiotu odpowiedzialnego za Bilansowanie handlowe (POB) pełnić będzie ten Sprzedawca.
| |
MAGAZYN ENERGII ELEKTRYCZNEJ BEZ WŁASNEGO ŹRODŁA ENERGII |
| |
Magazyn energii elektrycznej możesz zainstalować nawet jeśli nie posiadasz własnego źródła wytwórczego. |
|
Wybierz przypadek, który Cię interesuje i dowiedz się więcej. |
-
Przyłączenie krok po kroku
Złóż wniosek o określenie warunków przyłączenia
Proces przyłączenia magazynu energii zaczniesz w chwili, gdy złożysz Wniosek o określenie warunków przyłączenia do sieci dystrybucyjnej dla magazynu energii elektrycznej (wniosek WPM) wraz z załącznikami.
W zależności od rodzaju i mocy źródła wytwórczego, o którego przyłączenie wnioskujesz - dołącz załączniki wskazane na wniosku, który chcesz złożyć.
Tutaj pobierzesz wnioski i druki przyłączeniowe
Jak możesz złożyć wniosek WPM
1. Wypełniony i zeskanowany wniosek wraz z załącznikami możesz przesłać przez nasz Formularz kontaktowy
(jako temat kontaktu wybierz: „Napisz wiadomość”).
2. Wypełniony wniosek wraz z załącznikami w wersji papierowej możesz:przesłać na nasz adres korespondencyjny: TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice, złożyć w dowolnym Punkcie Obsługi Klienta TAURON Dystrybucja.
Tutaj pobierzesz wnioski i druki przyłączenioweDruki dostępne są również w Punktach Obsługi Klienta TAURON Dystrybucja.
Uzyskaj warunki przyłączenia oraz projekt umowy
Na podstawie kompletnego wniosku WPM przygotujemy warunki przyłączenia dla źródła wytwórczego oraz projekt umowy o przyłączenie do sieci. Dokumenty prześlemy do Ciebie pocztą lub mailem – zgodnie z tym, jaką opcję zaznaczysz na wniosku WPM.
Warunki przyłączenia określają wymagania techniczne, które należy spełnić, aby przyłączyć się do sieci dystrybucyjnej i stanowią integralną część zawartej umowy o przyłączenie.
Warunki przyłączenia są ważne 1 rok od dnia ich doręczenia.Wyjątki:
Ile mamy czasu na określenie warunków przyłączenia
warunki przyłączenia określone dla instalacji lub obiektów niezbędnych dla zasilania kolejowej sieci trakcyjnej lub służących do kierowania i sterowania ruchem kolejowym są ważne 2 lata od dnia ich doręczenia, warunki przyłączenia określone dla morskich farm wiatrowych i obiektów energetyki jądrowej są ważne 10 lat od dnia ich doręczenia.
Projekt umowy o przyłączenie jest ważny 60 dni.
do 21 dni jeżeli obiekt będzie zakwalifikowany do V lub VI grupy przyłączeniowej (przyłączenie do sieci o napięciu nie wyższym niż 1 kV) do 30 dni jeżeli obiekt będzie zakwalifikowany do IV grupy przyłączeniowej
Dodatkowe informacje w sprawie czasu na określenie warunków przyłączenia
Zgodnie z Ustawą z dnia 10 kwietnia 1997 r. Prawo energetyczne:
Art. 7 ust. 8g4. Do terminów na wydanie warunków przyłączenia do sieci nie wlicza się terminów przewidzianych w przepisach prawa do dokonania określonych czynności, terminów na uzupełnienie wniosku o wydanie warunków przyłączenia do sieci, okresów opóźnień spowodowanych z winy podmiotu wnioskującego o przyłączenie albo z przyczyn niezależnych od przedsiębiorstwa energetycznego.
Art.7 ust. 8g6. W szczególnie uzasadnionych przypadkach przedsiębiorstwo energetyczne zajmujące się przesyłaniem lub dystrybucją energii elektrycznej może przedłużyć terminy określone w ust. 8g o maksymalnie połowę terminu, w jakim obowiązane jest wydać warunki przyłączenia do sieci elektroenergetycznej dla poszczególnych grup przyłączeniowych za uprzednim zawiadomieniem podmiotu wnioskującego o przyłączenie do sieci z podaniem uzasadnienia przyczyn tego przedłużenia.
Szczegółowe wymagania techniczne i kryteria dla określenia warunków przyłączenia
Szczegółowe wymagania techniczne dla jednostek wytwórczych
przyłączonych i przyłączanych do sieci dystrybucyjnej znajdują się w załączniku nr 1 do Instrukcji Ruchu i Eksploatacji Sieci Dystrybucyjnej (IRiESD).
Instrukcji Ruchu i Eksploatacji Sieci Dystrybucyjnej (IRiESD)
Dodatkowo na etapie określania warunków przyłączenia dla źródła wytwórczego sprawdzamy czy zachowane są odpowiednie parametry sieci, zgodnie z kryteriami:
dla niskiego napięcia:
Kryteria przyłączania oraz wymagania techniczne dla mikroinstalacji i małych instalacji przyłączanych do sieci dystrybucyjnej niskiego napięcia TAURON Dystrybucja S.A.
Podpisz umowę o przyłączenie
Projekt umowy o przyłączenie otrzymasz razem z warunkami przyłączenia. Jeżeli zdecydujesz się zawrzeć umowę o przyłączenie, podpisz i przekaż nam egzemplarze umowy w okresie ważności projektu umowy.
POLECAMY ROZWIĄZANIE ONLINE
W formie elektronicznej
Umowę o przyłączenie przesłaną mailem możesz podpisać elektronicznie (podpisem kwalifikowanym lub profilem zaufanym), a następnie przekazać nam poprzez dedykowany formularz.
Nie wiesz jak podpisać umowę podpisem zaufanym? Tutaj znajdziesz instrukcję.
Prześlij umowę podpisaną elektronicznieW formie papierowej
Podpisane obydwa egzemplarze umowy możesz:
przesłać na nasz adres korespondencyjny: TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice. złożyć osobiście w Punkcie Obsługi Klienta
Gdy nasz przedstawiciel podpisze umowę, jeden egzemplarz przekażemy Tobie.
Do złożenia wniosku UP będziesz potrzebować
pisemne pełnomocnictwo – jeśli upoważniłeś kogoś do reprezentowania Ciebie w sprawie przyłączenia do sieci (możesz dołączyć własne pełnomocnictwo lub skorzystać z dedykowanego druku WP-PN Pełnomocnictwo do procesu przyłączenia obiektu do sieci), załącznik UP-A Wykaz dodatkowych wnioskodawców – jeżeli stroną umowy o przyłączenie będzie więcej niż jedna osoba fizyczna lub jedna osoba prawna,
umowę spółki cywilnej – gdy występujesz o przyłączenie jako spółka cywilna.
Jak możesz złożyć wniosek UP
W formie elektronicznej
Najszybciej wniosek wraz z załącznikami złożysz poprzez formularz online
Złóż wniosek o zawarcie/zmianę umowy o przyłączenie online
Realizujemy postanowienia umowy o przyłączenie
Czas realizacji przyłączenia wynosi od kilku do kilkunastu miesięcy, w zależności od zakresu prac, które należy wykonać. Twoje przyłączenie zrealizujemy w terminie wskazanym w zawartej umowie o przyłączenie. Umowa o przyłączenie i warunki przyłączenia określą zarówno nasz, jak i Twój zakres prac.
Twój zakres prac
Wykonaj swój zakres prac określony w warunkach przyłączenia, w terminie określonym w umowie. Gdy przygotujesz instalację poinformuj nas o tym, składając odpowiednie dokumenty:
Dla magazynu o mocy do 200 kW postępuj według opisu procedury dla modułu wytwarzania typu A
Dokument Instalacji wraz z załącznikami w celu uzyskania pozwolenia na użytkowanie zgodnie z wymogami określonymi w Kodeksie Sieciowym Przyłączenie Jednostek Wytwórczych (NC RfG).
Szczegółowy opis przebiegu procedury sprawdzenia dla jednostek wytwórczych oraz procedury uzyskania pozwolenia na użytkowanie dla modułów wytwarzania energii typu A, opisaliśmy TUTAJ
Przygotuj i uzgodnij Instrukcję współpracy ruchowej (IWR)
„Instrukcja współpracy ruchowej” reguluje zasady współpracy między klientem a nami w zakresie prowadzenia ruchu sieci dystrybucyjnej. Uzgodnienia te musimy opracować w przypadku:
obiektów przyłączanych do sieci średniego lub wysokiego napięcia, jednostek wytwórczych niezależnie przyłączanych do sieci niskiego napięcia (z wyłączeniem mikroinstalacji).
Przygotuj projekt IWR – Gotowy projekt przekaż nam do uzgodnienia (zrobią to nasze służby ruchowe). Projekt IWR możesz złożyć osobiście w punkcie obsługi klienta lub wysłać pocztą na nasz adres korespondencyjny.
Jak możesz złożyć druk ZI
W formie papierowej
Pobierz druk:
ZIWypełniony druk wraz z załącznikami oraz projekt IWR możesz:
przesłać na nasz adres korespondencyjny: TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice, złożyć osobiście w Punkcie Obsługi Klienta
Nasz zakres prac
Nasze prace związane z realizacją przyłączenia to między innymi:
opracowanie dokumentacji projektowej, uzyskanie niezbędnych zgód i decyzji administracyjnych, wykonanie prac budowlano – montażowych w terenie, przeprowadzenie odbioru.
Prace projektowe i budowlano-montażowe rozpoczniemy po zawarciu umowy o przyłączenie. Gdy wykonamy całość prac - przeprowadzimy odbiór przyłącza.
Otrzymasz wtedy od nas potwierdzenie wykonania przyłącza, Kartę Danych Technicznych oraz fakturę za przyłączenie. Napiszemy Ci także, co dalej zrobić, aby korzystać z energii elektrycznej.
Jeżeli chcesz uzyskać informację o prognozowanym terminie realizacji Twojej umowy o przyłączenie – zadzwoń na naszą infolinię 32 606 0 616.
Opłać fakturę za przyłączenie
Opłatę za przyłączenie wpłać dopiero, gdy otrzymasz fakturę. Wcześniejsza wpłata nie przyspieszy terminu realizacji umowy o przyłączenie.
W tytule przelewu obowiązkowo podaj numer umowy o przyłączenie i numer faktury, której dotyczy wpłata.
Gdy otrzymasz fakturę możesz ją zapłacić:
Online
Tutaj zapłacisz online
Przelewem na konto bankowe nr 43 1090 1522 0000 0001 4721 5894
Podpisz umowę regulującą dostarczanie/odbiór energii elektrycznej
Gdy otrzymasz Kartę Danych Technicznych podpisz z TAURON Dystrybucja S.A. Umowę o świadczenie usług odbioru energii elektrycznej.
Złóż wniosek o zawarcie umowy o świadczenie usług dystrybucji w zakresie odbioru energii elektrycznej dla wytwórcy/posiadacza magazynu energii elektrycznej.
WUDw Wniosek o zawarcie/zmianę umowy o świadczenie usług dystrybucji w zakresie odbioru energii elektrycznej dla wytwórcy/posiadacza magazynu energii elektrycznej
Jeżeli chcesz sprzedawać energię elektryczną wprowadzaną do sieci podpisz również umowę sprzedaży z wybranym sprzedawcą energii elektrycznej.
Jeżeli oprócz oddawania energii elektrycznej do sieci będziesz korzystać z niej na potrzeby własne, musisz zawrzeć z wybranym sprzedawcą energii elektrycznej umowę na dostawę energii na potrzeby własne. Szczegółowe informacje o zawieraniu umów znajdziesz tutaj: Zawieranie umowy.
Jeżeli jesteś zasilany z sieci o napięciu znamionowym do 1 kV – gdy zawrzesz umowę o świadczenie usług odbioru energii elektrycznej i zgłosisz podmiot odpowiedzialny za bilansowanie handlowe (POB) – zamontujemy układ pomiarowo-rozliczeniowy dla Twojego punktu poboru, który umożliwi wprowadzanie do sieci energii elektrycznej.
Jeżeli umowa sprzedaży, którą zawrzesz z wybranym Sprzedawcą zapewnia bilansowanie handlowe, to obowiązki Podmiotu odpowiedzialnego za Bilansowanie handlowe (POB) pełnić będzie ten Sprzedawca.
-
Przyłączenie krok po kroku
Wpłać opłatę za złożenie wniosku o określenie warunków przyłączenia
Abyśmy mogli rozpatrzyć Twój wniosek o przyłączenie do sieci dystrybucyjnej średniego lub wysokiego napięcia musisz wpłacić opłatę za złożenie wniosku o określenie warunków przyłączenia (opłata za wniosek).
Kiedy i jak wpłacić opłatę za złożenie wniosku o określenie warunków przyłączenia
Opłatę za wniosek wpłać przed złożeniem wniosku:
oblicz wysokości opłaty - to 1 zł za każdy kilowat mocy przyłączeniowej określonej we wniosku dla danego przyłącza – jednak nie więcej niż 100 000 zł.
opłatę za wniosek wpłać na nasz rachunek bankowy: 91 1090 2529 0000 0001 6695 6892,W tytule przelewu wpisz:
OPW SN - jeżeli składasz wniosek o przyłączenie do sieci średniego napięcia
lub
OPW WN - jeżeli składasz wniosek o przyłączenie do sieci wysokiego napięcia
Obowiązkowo dopisz dane obiektu, dla którego będziesz składać wniosek: kod pocztowy miejscowości, miejscowość, numer działki/ nr budynku/nr lokalu, nazwę obiektu.
Podstawy prawne dla opłaty za wniosek:
Ustawa z dnia 10 kwietnia 1997 r. Prawo energetyczne, art. 7 ust. 8b1 - 8b2
Podstawy prawne dla opłaty za wniosek - przepisy przejściowe:
Ustawa z dnia 10 kwietnia 1997 r. Prawo energetyczne, art. 10 ust. 1-2.
Złóż wniosek o określenie warunków przyłączenia
Proces przyłączenia źródła wytwórczego z magazynem energii zaczniesz w chwili, gdy złożysz Wniosek o określenie warunków przyłączenia do sieci dystrybucyjnej dla magazynu energii elektrycznej (wniosek WPM-SN lub WPM-WN) wraz z załącznikami.
W zależności od rodzaju i mocy źródła wytwórczego, o którego przyłączenie wnioskujesz - dołącz załączniki wskazane na wniosku, który chcesz złożyć.
Tutaj pobierzesz wnioski i druki przyłączeniowe
Jak możesz złożyć wniosek WPM
1. Wypełniony i zeskanowany wniosek wraz z załącznikami możesz przesłać przez nasz Formularz kontaktowy
(jako temat kontaktu wybierz: „Napisz wiadomość”).
2. Wypełniony wniosek wraz z załącznikami w wersji papierowej możesz:przesłać na nasz adres korespondencyjny: TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice, złożyć w dowolnym Punkcie Obsługi Klienta TAURON Dystrybucja.
Tutaj pobierzesz wnioski i druki przyłączenioweDruki dostępne są również w Punktach Obsługi Klienta TAURON Dystrybucja.
Wpłać zaliczkę na poczet opłaty za przyłączenie
Abyśmy mogli rozpatrzyć Twój wniosek o przyłączenie do sieci dystrybucyjnej średniego lub wysokiego napięcia musisz wpłacić zaliczkę na poczet opłaty za przyłączenie (zaliczkę).
Kiedy i jak wpłacić zaliczkę na poczet opłaty za przyłączenie
Zaliczkę wpłać w ciągu 14 dni od dnia złożenia wniosku o określenie warunków przyłączenia:
oblicz wysokości zaliczki - to 60 zł za każdy kilowat mocy przyłączeniowej określonej we wniosku – jednak nie więcej niż 6 000 000 zł
wpłać na nasz rachunek bankowy: 91 1090 2529 0000 0001 6695 6892,
W tytule przelewu wpisz:
Zaliczka na poczet opłaty za przyłączenie SN - jeżeli składasz wniosek o przyłączenie do sieci średniego napięcia
lub
Zaliczka na poczet opłaty za przyłączenie WN - jeżeli składasz wniosek o przyłączenie do sieci wysokiego napięcia Obowiązkowo dopisz dane obiektu, dla którego złożyłeś wniosek: nazwę obiektu, kod pocztowy miejscowości, miejscowość, numer działki/ nr budynku/nr lokalu.
Zaliczkę wpłać w ciągu 14 dni od dnia złożenia wniosku o określenie warunków przyłączenia:
oblicz wysokości zaliczki - to 60 zł za każdy kilowat mocy przyłączeniowej określonej we wniosku – jednak nie więcej niż 6 000 000 zł
wpłać na nasz rachunek bankowy: 43 1090 1522 0000 0001 4721 5894,
W tytule przelewu wpisz:
Zaliczka na poczet opłaty za przyłączenie SN - jeżeli składasz wniosek o przyłączenie do sieci średniego napięcia
lub
Zaliczka na poczet opłaty za przyłączenie WN - jeżeli składasz wniosek o przyłączenie do sieci wysokiego napięcia Obowiązkowo dopisz dane obiektu, dla którego złożyłeś wniosek: nazwę obiektu, kod pocztowy miejscowości, miejscowość, numer działki/ nr budynku/nr lokalu.Uzyskaj warunki przyłączenia oraz projekt umowy
Na podstawie kompletnego wniosku WPM przygotujemy warunki przyłączenia dla źródła wytwórczego oraz projekt umowy o przyłączenie do sieci. Dokumenty prześlemy do Ciebie pocztą lub mailem – zgodnie z tym, jaką opcję zaznaczysz na wniosku WPM.
Warunki przyłączenia określają wymagania techniczne, które należy spełnić, aby przyłączyć się do sieci dystrybucyjnej i stanowią integralną część zawartej umowy o przyłączenie.
Warunki przyłączenia są ważne 1 rok od dnia ich doręczenia.Wyjątki:
Ile mamy czasu na określenie warunków przyłączenia
warunki przyłączenia określone dla instalacji lub obiektów niezbędnych dla zasilania kolejowej sieci trakcyjnej lub służących do kierowania i sterowania ruchem kolejowym są ważne 2 lata od dnia ich doręczenia, warunki przyłączenia określone dla morskich farm wiatrowych i obiektów energetyki jądrowej są ważne 10 lat od dnia ich doręczenia.
Projekt umowy o przyłączenie jest ważny 60 dni.
do 45 dni jeżeli obiekt będzie zakwalifikowany do I, II lub III grupy przyłączeniowej (dotyczy tylko instalowanej na budynku instalacji odnawialnego źródła energii o łącznej mocy zainstalowanej nie większej niż 2 MW wykorzystującej do wytwarzania energii energię promieniowania słonecznego, wyposażonej albo niewyposażonej w magazyn energii elektrycznej) – termin liczy się od dnia wpływu zaliczki
do 60 dni jeżeli obiekt będzie zakwalifikowany do III lub VI grupy przyłączeniowej (przyłączenie do sieci o napięciu powyżej 1 kV, dla obiektu niewyposażonego w źródło ani w magazyn energii elektrycznej) – termin liczy się od dnia wpływu zaliczki do 90 dni jeżeli przyłączanym obiektem będzie biogazownia rolnicza o łącznej mocy zainstalowanej elektrycznej nie większej niż 2 MW, która spełnia warunki określone w art. 4 ust. 1 ustawy z dnia 13 lipca 2023 r. o ułatwieniach w przygotowaniu i realizacji inwestycji w zakresie biogazowni rolniczych, a także ich funkcjonowaniu – termin liczy się od dnia wpływu zaliczki do 120 dni jeżeli obiekt będzie zakwalifikowany do III lub VI grupy przyłączeniowej (przyłączenie do sieci o napięciu powyżej 1 kV, dla obiektu wyposażonego w źródło lub magazyn energii elektrycznej) – termin liczy się od dnia wpływu zaliczki
do 150 dni jeżeli obiekt będzie zakwalifikowany do II grupy przyłączeniowej – termin liczy się od dnia wpływu zaliczki
Dodatkowe informacje w sprawie czasu na określenie warunków przyłączenia
Zgodnie z Ustawą z dnia 10 kwietnia 1997 r. Prawo energetyczne:
Art. 7 ust. 8g4. Do terminów na wydanie warunków przyłączenia do sieci nie wlicza się terminów przewidzianych w przepisach prawa do dokonania określonych czynności, terminów na uzupełnienie wniosku o wydanie warunków przyłączenia do sieci, okresów opóźnień spowodowanych z winy podmiotu wnioskującego o przyłączenie albo z przyczyn niezależnych od przedsiębiorstwa energetycznego.
Art.7 ust. 8g6. W szczególnie uzasadnionych przypadkach przedsiębiorstwo energetyczne zajmujące się przesyłaniem lub dystrybucją energii elektrycznej może przedłużyć terminy określone w ust. 8g o maksymalnie połowę terminu, w jakim obowiązane jest wydać warunki przyłączenia do sieci elektroenergetycznej dla poszczególnych grup przyłączeniowych za uprzednim zawiadomieniem podmiotu wnioskującego o przyłączenie do sieci z podaniem uzasadnienia przyczyn tego przedłużenia.
Szczegółowe wymagania techniczne i kryteria dla określenia warunków przyłączenia
Szczegółowe wymagania techniczne dla jednostek wytwórczych przyłączonych i przyłączanych do sieci dystrybucyjnej znajdują się w załączniku nr 1 do Instrukcji Ruchu i Eksploatacji Sieci Dystrybucyjnej (IRiESD).
Instrukcji Ruchu i Eksploatacji Sieci Dystrybucyjnej (IRiESD)
Dodatkowo na etapie określania warunków przyłączenia dla źródła wytwórczego sprawdzamy czy zachowane są odpowiednie parametry sieci, zgodnie z kryteriami:
dla średniego napięcia:
Kryteria oceny możliwości przyłączenia oraz wymagania techniczne dla źródeł energii przyłączanych do sieci SN Operatora Systemu Dystrybucyjnego - dokument obowiązuje w TAURON Dystrybucja S.A. od dnia 02.01.2024 r. dla wniosków o określenie warunków przyłączenia złożonych od tej daty Kryteria oceny możliwości przyłączenia oraz wymagania techniczne dla źródeł energii przyłączanych do sieci SN Operatora Systemu Dystrybucyjnego - dokument obowiązuje w TAURON Dystrybucja S.A. do dnia 01.01.2024 r. dla wniosków o określenie warunków przyłączenia złożonych przed 02.01.2024 r.
dla wysokiego napięcia:
Kryteria oceny możliwości przyłączenia oraz wymagania techniczne dla źródeł energii przyłączanych do sieci SN Operatora Systemu Dystrybucyjnego - dokument obowiązuje w TAURON Dystrybucja S.A. od dnia 02.01.2024 r. dla wniosków o określenie warunków przyłączenia złożonych od tej daty Kryteria oceny możliwości przyłączenia oraz wymagania techniczne dla źródeł energii przyłączanych do sieci SN Operatora Systemu Dystrybucyjnego - dokument obowiązuje w TAURON Dystrybucja S.A. do dnia 01.01.2024 r. dla wniosków o określenie warunków przyłączenia złożonych przed 02.01.2024 r.
Podpisz umowę o przyłączenie
Projekt umowy o przyłączenie otrzymasz razem z warunkami przyłączenia. Jeżeli zdecydujesz się zawrzeć umowę o przyłączenie, podpisz i przekaż nam egzemplarze umowy w okresie ważności projektu umowy.
POLECAMY ROZWIĄZANIE ONLINE
W formie elektronicznej
Umowę o przyłączenie przesłaną mailem możesz podpisać elektronicznie (podpisem kwalifikowanym lub profilem zaufanym), a następnie przekazać nam poprzez dedykowany formularz.
Nie wiesz jak podpisać umowę podpisem zaufanym? Tutaj znajdziesz instrukcję.
Prześlij umowę podpisaną elektronicznieW formie papierowej
Podpisane obydwa egzemplarze umowy możesz:
przesłać na nasz adres korespondencyjny: TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice. złożyć osobiście w Punkcie Obsługi Klienta
Gdy nasz przedstawiciel podpisze umowę, jeden egzemplarz przekażemy Tobie.
Do złożenia wniosku UP będziesz potrzebować
pisemne pełnomocnictwo – jeśli upoważniłeś kogoś do reprezentowania Ciebie w sprawie przyłączenia do sieci (możesz dołączyć własne pełnomocnictwo lub skorzystać z dedykowanego druku WP-PN Pełnomocnictwo do procesu przyłączenia obiektu do sieci), załącznik UP-A Wykaz dodatkowych wnioskodawców – jeżeli stroną umowy o przyłączenie będzie więcej niż jedna osoba fizyczna lub jedna osoba prawna,
umowę spółki cywilnej – gdy występujesz o przyłączenie jako spółka cywilna.
Jak możesz złożyć wniosek UP
W formie elektronicznej
Najszybciej wniosek wraz z załącznikami złożysz poprzez formularz online
Złóż wniosek o zawarcie/zmianę umowy o przyłączenie online
Wnieś zabezpieczenie wykonania zobowiązań wynikających z umowy o przyłączenie
Abyśmy mogli rozpocząć realizację Twojej umowy o przyłączenie do sieci dystrybucyjnej średniego lub wysokiego napięcia musisz wnieść zabezpieczenie wykonania zobowiązań wynikających z umowy o przyłączenie (zabezpieczenie).
Zabezpieczenia nie wnosi się dla instalacji lub obiektów niezbędnych dla zasilania kolejowej sieci trakcyjnej lub służących do kierowania i sterowania ruchem kolejowym.
Kiedy i jak wnieść zabezpieczenie wykonania zobowiązań wynikających z umowy o przyłączenie
Zabezpieczenie złóż nie później niż 14 dni po dniu zawarcia umowy o przyłączenie:
oblicz wysokość zabezpieczania:
30 zł za każdy kilowat mocy przyłączeniowej wskazanej w określonych warunkach przyłączenia, w zakresie wartości mocy nieprzekraczającej 100 MW – jednak nie więcej niż 12 000 000 zł.,
zabezpieczenie możesz złożyć w formie:
60 zł za każdy kilowat mocy przyłączeniowej wskazanej w określonych warunkach przyłączenia, w zakresie wartości mocy przekraczającej 100 MW – jednak nie więcej niż 12 000 000 zł.
kaucji wniesionej na oprocentowany rachunek bankowy: MBANK 60 1140 1078 0000 4077 0900 2001
W tytule przelewu wpisz:
Zabezpieczenie wykonania zobowiązań wynikających z umowy o przyłączenie SN nr (wpisz numer umowy o przyłączenie do której wpłacasz zabezpieczenie) - jeżeli umowa dotyczy przyłączenie do sieci średniego napięcia
lub
Zabezpieczenie wykonania zobowiązań wynikających z umowy o przyłączenie WN nr (wpisz numer umowy o przyłączenie do której wpłacasz zabezpieczenie) - jeżeli umowa dotyczy przyłączenie do sieci wysokiego napięcia
lub
gwarancji ubezpieczeniowej lub bankowej, lub
poręczenia spółki.
Podstawy prawne dla wniesienia zabezpieczenia wykonania zobowiązań wynikających z umowy o przyłączenie:
Ustawa z dnia 10 kwietnia 1997 r. Prawo energetyczne, art. 7 ust. 8c6 - 8c11
Realizujemy postanowienia umowy o przyłączenie
Wykonaj swój zakres prac określony w warunkach przyłączenia, w terminie określonym w umowie. Gdy przygotujesz instalację poinformuj nas o tym, składając odpowiednie dokumenty:
Dla magazynu energii elektrycznej o mocy do 200 kW postępuj według opisu procedury dla modułu wytwarzania energii typu A
Dokument Instalacji wraz z załącznikami w celu uzyskania pozwolenia na użytkowanie zgodnie z wymogami określonymi w Kodeksie Sieciowym Przyłączenie Jednostek Wytwórczych (NC RfG).
Oświadczenie o gotowości instalacji do przyłączenia,
Dla magazynu energii elektrycznej o mocy od 200 kW do 75 MW postępuj według opisu procedury dla modułu wytwarzania energii typu B i C
po uzyskaniu pozytywnego orzeczenia Komisji sprawdzenia i po zakończeniu testów - Dokument modułu wytwarzania - PGMD wraz z załącznikami.
protokoły/protokół odbioru w stanie beznapięciowym,
Dla magazynu energii elektrycznej o mocy powyżej 75 MW postępuj według opisu procedury dla modułu wytwarzania energii typu D
Oświadczenie o gotowości instalacji do przyłączenia,
Wniosek o wydanie EON wraz z załącznikami,
po uzyskaniu EON oraz przeprowadzaniu prób po podaniu napięcia – wniosek o wydanie ION wraz z załącznikami,
po uzyskaniu ION, przeprowadzaniu pierwszej synchronizacji oraz po wykonaniu testów sprawdzających parametry techniczno-ruchowe zgodnie z zapisami Kodeksu Sieciowego - wniosek o wydanie FON wraz z załącznikami.
Szczegółowy opis przebiegu procedury sprawdzenia dla jednostek wytwórczych oraz procedury uzyskania pozwolenia na użytkowanie dla modułów wytwarzania energii typu A, B, C, D opisaliśmy TUTAJ
Przygotuj i uzgodnij Instrukcję współpracy ruchowej (IWR)
„Instrukcja współpracy ruchowej” reguluje zasady współpracy między klientem a nami w zakresie prowadzenia ruchu sieci dystrybucyjnej. Uzgodnienia te musimy opracować w przypadku:
obiektów przyłączanych do sieci średniego lub wysokiego napięcia, jednostek wytwórczych niezależnie przyłączanych do sieci niskiego napięcia (z wyłączeniem mikroinstalacji).
Przygotuj projekt IWR – Gotowy projekt przekaż nam do uzgodnienia (zrobią to nasze służby ruchowe). Projekt IWR możesz złożyć osobiście w punkcie obsługi klienta lub wysłać pocztą na nasz adres korespondencyjny.
Przejdź do Instrukcji Współpracy Ruchowej (IWR)
Jak możesz złożyć druk ZI
W formie papierowej
Pobierz druk:
ZIWypełniony druk wraz z załącznikami oraz projekt IWR możesz:
przesłać na nasz adres korespondencyjny: TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice, złożyć osobiście w Punkcie Obsługi Klienta
Nasz zakres prac
Nasze prace związane z realizacją przyłączenia to między innymi:
opracowanie dokumentacji projektowej, uzyskanie niezbędnych zgód i decyzji administracyjnych, wykonanie prac budowlano – montażowych w terenie, przeprowadzenie odbioru.
Prace projektowe i budowlano-montażowe rozpoczniemy po zawarciu umowy o przyłączenie. Gdy wykonamy całość prac - przeprowadzimy odbiór przyłącza.
Otrzymasz wtedy od nas potwierdzenie wykonania przyłącza, Kartę Danych Technicznych oraz fakturę za przyłączenie. Napiszemy Ci także, co dalej zrobić, aby korzystać z energii elektrycznej.
Jeżeli chcesz uzyskać informację o prognozowanym terminie realizacji Twojej umowy o przyłączenie – zadzwoń na naszą infolinię 32 606 0 616.
Opłać fakturę za przyłączenie
Opłatę za przyłączenie wpłać dopiero, gdy otrzymasz fakturę. Wcześniejsza wpłata nie przyspieszy terminu realizacji umowy o przyłączenie.
W tytule przelewu obowiązkowo podaj numer umowy o przyłączenie i numer faktury, której dotyczy wpłata.
Gdy otrzymasz fakturę możesz ją zapłacić:
Online
Tutaj zapłacisz online
Przelewem na konto bankowe nr 43 1090 1522 0000 0001 4721 5894
Podpisz umowę regulującą odbiór energii elektrycznej
Gdy otrzymasz Kartę Danych Technicznych podpisz z TAURON Dystrybucja S.A. Umowę o świadczenie usług odbioru energii elektrycznej.
Złóż wniosek o zawarcie umowy o świadczenie usług dystrybucji w zakresie odbioru energii elektrycznej dla wytwórcy/posiadacza magazynu energii elektrycznej.
WUDw Wniosek o zawarcie/zmianę umowy o świadczenie usług dystrybucji w zakresie odbioru energii elektrycznej dla wytwórcy/posiadacza magazynu energii elektrycznej
Jeżeli chcesz sprzedawać energię elektryczną wprowadzaną do sieci podpisz również umowę sprzedaży z wybranym sprzedawcą energii elektrycznej.
Jeżeli oprócz oddawania energii elektrycznej do sieci będziesz korzystać z niej na potrzeby własne, musisz zawrzeć z wybranym sprzedawcą energii elektrycznej umowę na dostawę energii na potrzeby własne. Szczegółowe informacje o zawieraniu umów znajdziesz tutaj: Zawieranie umowy.
Jeżeli jesteś zasilany z sieci o napięciu znamionowym do 1 kV – gdy zawrzesz umowę o świadczenie usług odbioru energii elektrycznej i zgłosisz podmiot odpowiedzialny za bilansowanie handlowe (POB) – zamontujemy układ pomiarowo-rozliczeniowy dla Twojego punktu poboru, który umożliwi wprowadzanie do sieci energii elektrycznej.
Jeżeli umowa sprzedaży, którą zawrzesz z wybranym Sprzedawcą zapewnia bilansowanie handlowe, to obowiązki Podmiotu odpowiedzialnego za Bilansowanie handlowe (POB) pełnić będzie ten Sprzedawca.
Pytania i odpowiedzi
-
Tak. Jeżeli przesyłasz do nas zgłoszenie elektronicznie poprzez dedykowany formularz to w punkcie „zgłoszenie dotyczy” zaznacz „aktualizacji danych w zakresie mikroinstalacji”.
Jeżeli przesyłasz do nas zgłoszenie w wersji papierowej (druk ZM) to w punkcie „cel zgłoszenia” zaznacz „aktualizacja danych przyłączonej mikroinstalacji”. -
W zgłoszeniu dodaj wszystkie urządzenia wykorzystywane w Twojej mikroinstalacji, tj. nie tylko nowe urządzenia, ale też istniejące (zgłoszone już wcześniej).
-
Wypełnione wnioski wraz z załącznikami możesz złożyć:online przez Formularz kontaktowy (jako temat kontaktu wybierz: „Napisz wiadomość”),
pocztą na adres korespondencyjny TAURON Dystrybucja S.A., Skrytka pocztowa nr 2708, 40-337 Katowice,
osobiście w dowolnym Punkcie Obsługi Klienta TAURON Dystrybucja.
-
Tak, przy każdej zmianie nazwiska wymagamy aktualizacji umowy.
Pamiętaj, że każdy wniosek, w którym występują rozbieżności w danych nie będzie pozytywnie rozpatrzony do momentu zaktualizowania danych w umowie. -
Nie, nie możesz wykonać tych dwóch czynności jednocześnie. Zanim prześlesz zgłoszenie zwiększ moc przyłączeniową swojego obiektu. Jeśli chcesz dowiedzieć się jak zmienić moc przyłączeniową lub rodzaj zasilania to kliknij tutaj.
Jednocześnie przy zgłoszeniu ZM możesz zgłosić zwiększenie mocy przyłączeniowej wytwórczej. Jednakże nie zwiększy to mocy przyłączeniowej Twojego obiektu (w takim przypadku nie możesz być prosumentem). -
Na schemacie powinny być ujęte podstawowe informacje:adres obiektu, w którym zostanie zainstalowana mikroinstalacja lub nr PPE,
typy urządzeń wytwórczych (np. panele, inwertery), moc oraz ich ilości,
sposób przyłączenia (1-fazowo, 3-fazowo) (powinien on być zgodny z wymaganiami IRiESD dotyczącymi zestawienia wymagań dla mikroinstalacji w zależności od mocy zainstalowanej),
wskazanie wraz z opisem miejsca, w którym zrealizowano zabezpieczenie od pracy wyspowej LoM,
podpis instalatora.
-
Zgodnie z treścią druku ZM osoba upoważniona do kontaktu w sprawie przyłączenia mikroinstalacji może tylko zostać poinformowana np. o brakach formalnych w zgłoszeniu. Jednak nie może ona składać oświadczeń woli.
Jeżeli chcesz upoważnić taką osobę do podpisywania dokumentów to złóż pełnomocnictwo (wzór pełnomocnictwa). -
Przez formularz online możesz złożyć tylko pierwotne zgłoszenie lub aktualizację przyłączenia mikroinstalacji do sieci. Przy próbie wysłanie ponownego formularza pojawi się komunikat, że Twoje zgłoszenie jest w trakcie realizacji.
Jeżeli chcesz poprawić zgłoszenie lub uzupełnić braki prześlij dokumenty poprzez formularz napisz do nas. -
Czas wydania warunków przyłączenia wynika z przepisów prawa [1] i jest uzależniony od grupy przyłączenia do sieci.
[1] Ustawa z dnia 10 kwietnia 1997 r. Prawo energetyczne, art. 7 ust. 8g
Liczba dni Grupa przyłączeniowa do 21 dni
V lub VI grupa przyłączeniowa do sieci o napięciu nie wyższym niż 1kV do 30 dni
IV grupa przyłączeniowa do sieci o napięciu wyższym niż 1kV do 120 dni
III lub VI grupa przyłączeniowa do sieci o napięciu powyżej 1kV, dla obiektu wyposażonego w źródło lub magazyn energii elektrycznej - czas liczony jest od daty wpłaty zaliczki do 150 dni
I lub II grupa przyłączeniowa - czas liczony jest od daty wpłaty zaliczki -
Tak, możemy wydłużyć maksymalnie o połowę ustawowego czasu.
Ponadto, jeżeli w Twojej sprawie musimy dokonać uzgodnień z PSE to czas tych uzgodnień nie wlicza się do czasu wydania warunków przyłączenia. -
Jeżeli złożone wnioski zawierają braki lub błędy - wezwiemy Cię do ich uzupełnienia. Na uzupełnienie braków masz 14 dni od dnia, w którym otrzymasz pismo.
Jeśli złożysz niekompletne lub błędnie wypisane wnioski, wydłużysz czas na określenie Twoich warunków przyłączenia.
Jeżeli nie uzupełnisz wniosków w wyznaczonym terminie, nie będziemy mogli ich rozpatrzyć. W takim przypadku musisz złożyć wnioski jeszcze raz. -
Warunki przyłączenia są ważne 2 lata od daty dostarczenia ich do wnioskodawcy.
Projekt umowy o przyłączenie jest ważny 60 dni. -
Dotyczy to tylko średniego i wysokiego napięcia!
Zaliczkę wpłać do 14 dni od dnia złożenia wniosku na nasz rachunek bankowy:
91 1090 2529 0000 0001 6695 6892.
W tytule przelewu wpisz: Zaliczka na poczet opłaty za przyłączenie. Dopisz kod pocztowy miejscowości oraz nazwę obiektu, dla którego złożyłeś wniosek (dokładny opis obiektu pomoże nam sprawnie przypisać wpłatę do Twojego wniosku).
Właścicielem rachunku bankowego, z którego otrzymamy zaliczkę, musi być ta sama osoba lub podmiot, który składa wniosek. -
Przy doborze magazynu zwróć szczególną uwagę na jego moc i pojemność.
Pojemność magazynu energii (wyrażona w kilowatogodzinach, kWh) określa, ile energii może on przechować. Moc magazynu (wyrażana w kilowatach, kW) określa, jak szybko magazyn może dostarczyć energię do odbiorników. Oznacza to, że im większa będzie pojemność magazynu, tym dłużej będzie on mógł zasilać Twoje urządzenia. Z kolei im większa będzie moc magazynu, tym więcej urządzeń będzie on mógł zasilać na raz.
